Mantenimiento preventivo, guía práctica
Introducción
El sistema de mantenimiento en Ingrid está basado en Operaciones (programadores del mantenimiento preventivo y del trabajo a realizar), y Tareas (documentos que pasan por muy diversas fases, generalmente: aviso (opcional, sólo en correctivas) -> orden de trabajo -> parte -> inspección final (opcional).
Los administradores deben conocer la información técnica sobre condiciones de funcionamiento a nivel modelo de datos.
Gestionando el mantenimiento con tareas, lo tenemos atomizado por las tareas y trabajos más sencillos, pero en paralelo, agrupado en órdenes de trabajo (para el mismo día, sobre el mismo espacio o bin, misma operación y por el mismo grupo de trabajo que lo realizará.
Inventario y plan de mantenimiento
Los pasos para iniciar un proyecto de gestión del mantenimiento son:
1. Cargar en BD el inventario (Bienes con clases dinámicas, que se van a controlar con mantenimiento preventivo) con una jerarquía por Espacios, mediante el campo Ascendiente, por ejemplo del tipo: Edificio -> Planta -> Zona -> Ubicación -> Bien.
Además a cada bien se le asocia una Familia, que lo califica para aplicarle ciertas operaciones de mantenimiento.
2. Crear el cuadro de Operaciones de mantenimiento necesarias para mantener, inspeccionar, medir, etc. TODOS los bienes del inventario, será un plan de mantenimiento que consiste en una lista de acciones aplicadas cada una a una clase. Si se aplican distintas frecuencias a la misma 'acción' y clase, creamos otra operación.
El detalle de este proceso se puede ver en la información técnica.
3. Crear las Medidas relacionadas bajo cada operación, los límites mínimo, máximo y valor de defecto de cada una. Ejemplo:
Separados por barras verticales, en el campo Opciones, están los posibles valores de tipo selección (S). En los 3 campos siguientes se pueden poner los, valores Mínimo (por debajo de él, la tarea mostrará una incidencia), Defecto (al rellenar todas las medidas con valores de defecto será el que se pondrá en cada medida), y Máximo (límite superior en el que marcar como incidencia).
Se admiten también rangos numéricos de valores enteros, reales...
4. Asociar Espacios de agrupación (como refinamiento de la distribución del trabajo). Podremos reunir en una misma fecha las operaciones que se realizan en el mismo sitio. Una vez rellenos los datos de programación en tiempos y distribución en espacios, todo el panel de programación de mantenimiento para gestionar miles de bienes incluso con desglose en componentes, se reduce a una veintena de operaciones con sus datos de programación.
5. Programar tareas en el tiempo
En las propiedades de Operaciones, hay 2 datos indispensables:
A. Elementos
a los que aplicar la tarea en el campo Bins. Una forma sencilla es asignarle un
código de clase (se aplicará a todos los bins de esa clase), y una
alternativa, es especificar una búsqueda de conceptos en
lenguaje reducido de Ingrid, como
cla=rut cod=/^A1/
(que filtrará los
conceptos de clase ruta y con una expresión
regular, los de códigos que comiencen con 'A1'). Si no hay elementos, no se creará ninguna tarea al lanzar
el proceso de generación.
B. Frecuencias, indicando en el campo la frecuencia, periodo, repeticiones, restricciones... con una sintaxis especial.
La Fecha de la primera tarea, o fecha inicial de programación, será inicialmente la de hoy, y luego podremos desplazarlas para que comiencen el día que queramos. Las siguientes ejecuciones vendrán dadas por la programación en el tiempo y podremos ajustarla masivamente con la programación en el espacio si es necesario.
IMPORTANTE: en programación de frecuencia, la tarea principal y todas sus ligadas deben utilizar todas la misma unidad básica de tiempo: Días-Semanas o Meses-Años. Es decir, una programación en la que queremos que coincida el día de la semana, realizándose semanalmente, los lunes, y tiene que coincidir la operación semanal con la mensual, tendremos que definirlas como frecuencia S y 4S: cada semana y 4 semanas (no M). Esto equivale a considerar el año en 13 meses lunares (52 semanas).
Igualmente, si especificamos que una operación se realice mensualmente el día 10, saldrán 12 repeticiones anuales, el mismo número de día, caiga el día de la semana que sea, incluso en domingo. Una operación anual que coincida con estas, tendrá frecuencia Anual y se ejecutará el día 10/1/2019, por ejemplo.
Los festivos son anomalías que no se tienen en cuenta a la hora de programar: el trabajo no realizado por este u otro motivo (falta de personal, fiesta trasladada, fiesta local...) el día que indica la tarea, se realiza al siguiente o se intenta adelantar.
Los largos periodos sin trabajo, si no tenemos grupos que cubran las bajas o vacaciones, se programan con estacionalidad. Hay bastantes ejemplos en la base test-tareas, bajo al carpeta car.PRO · PROGRAMACIÓN EN EL TIEMPO, PATRONES, como la de la operación ope.x09, con 2 programaciones separadas por punto y coma (;):
S|LXV|1/1-1/2;S|M La primera tarea tiene fecha del 5/1/2016 (Cada semana, lunes, miércoles y viernes, en el periodo del 1-enero a 1-febrero y los martes el resto del año (61 ejecuciones/año)
Las tareas se crearían en enero de 2016 los días 5-6-8-11-13-15... y en
febrero sólo el 2-9-16 y 23 (4 al mes). Al pulsar en la ventana de la
operación el botón Siguientes programaciones, nos
ofrece las que habrá a partir de la fecha actual:
1: 23/01/2019 Miércoles
2: 25/01/2019 Viernes
3: 28/01/2019 Lunes
4: 30/01/2019 Miércoles
5: 05/02/2019 Martes
6: 12/02/2019 Martes
7: 19/02/2019 Martes
8:
26/02/2019 Martes
9: 05/03/2019 Martes
6. Distribuir las tareas en el espacio
Si tenemos que realizar 600 tareas de revisión semestralmente, en 10 zonas que incluyen 10 objetos cada una, parece lógico poner la fecha programada a las tareas para que se realicen 6 cada día por ubicaciones (en la práctica habría que poner más, ya que quitando los días de descanso, tenemos unos 22*6=132 días, para hacer 100 grupos de 6 tareas).
A. Primero especificamos si hay unas Operaciones ligadas a otras que se debe realizar en el mismo sitio, en el campo Esta operación está ligada a.
Operaciones ligadas son las dependientes de otra principal, que marca la frecuencia, y queremos que se realicen el mismo día en el mismo lugar, por el mismo personal (grupo de trabajo). Un ejemplo: si revisamos un seguidor fotovoltaico completo, querremos ligar las tareas creadas con operaciones para los paneles del seguidor, sus inversores y otros componentes (que serán conceptos relacionados con el seguidor mediante un campo).
En las operaciones ligadas, la programación en el espacio y tiempo viene marcada por la de la operación principal.
B. La herramienta de programar en el espacio permite modificar las Fechas Programadas de las tareas ya creadas, para que se distribuyan en el espacio donde se encuentran los objetos de mantenimiento.
El control se encuentra en la persiana Tareas (de la operación, del grupo, del espacio...) > pestañas Órdenes pendiente y Tareas pendientes > con una multi-selección de líneas a modificar > menú contextual > Cambia fechas programadas de la selección.
En la base de ejemplo test-tareas, podemos abrir la ficha del grupo de trabajo tra.TR2 (que es el que más trabaja), y en la pestaña de órdenes podemos
En las
Operaciones NO ligadas (principales), habremos especificado la Programación
de frecuencias, pero en la distribución de fechas
Programadas podremos indicar el Nº de grupos simultáneos cada día. Por ejemplo, si ponemos Diaria, y con dos
repeticiones (habrá dos grupos de trabajo en cada ubicación para cada
operación cada día), de los cientos de operaciones que habrá contra cada Bin,
por cada operación, la herramienta de distribución pondrá dos cada día.
La Fecha programada de todo el grupo en color
rojo (en la ventana de ejemplo, la de la zona 12-01C), indica que hay alguna
de las fechas programadas de todas las tareas que no es igual a las demás,
entre las 12+96 tareas. Pasando a la subpestaña Tareas del grupo actual, y
seleccionando la línea de zona, podemos ver de qué se trata. Tres casos
habituales que se suelen dar son:
1. Hemos realizado la primera
ejecución de una tarea semestral que coincide con tareas de operaciones
anuales: hasta la 2ª ejecución no volverán a coincidir todas.
2. De
una orden que asociaba 10 tareas, sólo hemos podido realizar hoy unas
cuantas. Si mañana entramos en una de las pendientes sólo encontraremos las
pendientes de ejecutar que coincidan en el tiempo. Ejemplo: nuestra 'orden'
al abrir la ventana de propiedades de cualquiera de las siguientes tareas,
mostrará estos datos:
Fecha programada: 2/7/12 (lunes), zona Z1
Tareas ligadas:
Semestral sobre dos seguidores códigos: S1, S2
Anual sobre los dos seguidores, que coincide hoy
Semestral de los
inversores que componen el seguidor: S1-IN1, S1-IN2, S2-IN1 y S2-IN2
Semestral de los módulos de cada seguidor: S1-MO, S2-MO
Si sólo
realizamos y cerramos las cuatro primeras tareas (dos primeras operaciones),
al abrir al día siguiente la tarea de módulos, sólo nos mostrará las 6
tareas de módulos e inversores, porque las de los seguidores ya son las
siguientes y están programadas en otra fecha. Pero además, si hoy cerramos
esas 6 tareas, y buscamos las tareas pendientes el 31/12/12 (lunes), veremos
que no está la anual, que no corresponde hasta julio otra vez.
3.
Hemos realizado completas todas las tareas de las órdenes de vario
seguidores, pero la zona de agrupación incluía algunos más: entonces
tendremos dos grupos de fechas previstas.
* Subpestaña Tareas
del grupo actual
El conmutador Presenta sólo tareas principales de la
esquina inferior derecha, permite ocultar las tareas ligadas.
Mediante un clic en la línea, se abre la ventana de propiedades de la Tarea,
y moviendo la selección en la lista, se mantiene sincronizada con la ventana
de propiedades.
Las columnas permiten ordenar por todos los datos de
las tareas, para detectar por ejemplo, diferencias en Fechas de
programación. Se pueden mostrar columnas con las 4 próximas fechas previstas
de tareas, para chequeo. El campo Fecha Programada es editable para poder
cambiar fácilmente una o una lista de ellas con la calculadora de campos.
ADMINISTRADOR: GENERAR TAREAS AGRUPADAS EN ÓRDENES DE TRABAJO
Basta con
pulsar el botón Montar tareas de TODAS las operaciones en la pestaña de
Programación en el tiempo. Esto sólo se realiza una vez al comienzo del
proyecto. La lógica de creación es la siguiente:
- Sólo se toma la
lista de operaciones que tienen algún dato en programación de tiempo y
familia o selección de conceptos, y fecha inicial.
- Se crea una
tarea por cada Operación-Bin y se pone como Fecha programada la de inicio de
la Operación.
- Si se especifica, lo que es habitual, Clase de
agrupación, en cada operación: se buscan todos los Bins de esa familia, y se
calcula la cantidad de grupos.
Para distribuirlas, pulsar en
la Programación en el espacio> Procedimientos > Despliega tareas de TODAS
las operaciones
El despliegue se puede ver de esta forma: la creación
de los cientos o miles de tareas de la BD se hace con la fecha inicial de su
operación. Si queremos realizarlas diariamente o una vez por semana,
agrupadas por espacios (las zonas en las que se encuentran los Bins),
podemos usar esta herramienta. Además nos permite seleccionar una planta,
edificio o ámbito espacial grande y hacer la distribución ´Solo de esas
desde un día concreto.
OPERARIOS: REALIZAR EL MANTENIMIENTO Y
RELLENAR PARTES
Para el trabajo desde aplicación web (casi nunca se hace
con interface Windows), el gestor del proyecto ya habrá creado o copiado de
la plantilla de ejemplo, una serie de carpetas y de formularios de búsqueda
que nos permiten organizar las operaciones, buscar las órdenes preventivas,
correctivas, las preventivas con incidencias, las próximas a realizar...
Para ver el trabajo asignado, un técnico sólo tiene que entrar en la
lista de las órdenes por fecha, encontrando las pendientes más próximas,
incluidas correctivas a las que el Jefe de mantenimiento habrá puesto fecha
programada, o bien ir a una zona o ubicación donde se encuentre y verá
relacionadas las órdenes pendientes de los Bienes de la zona según haya
agrupado el plan de mantenimiento.
En cada tarea, se muestra la lista
de medidas a rellenar, y se tiene la posibilidad de generar un correctivo,
si vemos que alguna se ha salido del rango válido. También se pueden
rellenar los consumos de recursos (horas de personal, kms. recorridos de
vehículos, cantidades de materiales o cualquier otro tipo) y por último,
cerrar la orden de trabajo. Con esto ya tenemos creada la siguiente tarea
que tendrá la fecha de programación que le corresponde por Programación de
tiempos.
Cada día, el trabajo consistirá en al ejecución de varios de
estos trabajos atómicos (una operación por cada bin) representadas por este
concepto Tarea y agrupadas en unas órdenes de trabajo convenientes.
Ahora se persigue el objetivo de agrupar en una sola ficha, todas
las tareas atómicas que se realizan, por un mismo grupo de trabajo, en un
mismo día y relacionadas por el mismo concepto de mantenimiento (lo que
supone el mismo espacio). Y también poder completar las medidas de todas a
la vez con sus valores de defecto, y cerrarlas a la vez como una sola orden.
Las reglas para agrupar tareas simples, ligándolas y que aparezcan como
una 'orden de trabajo' son:
- tienen la misma Fecha programada
-
tienen el mismo Concepto sobre el que se realizan, que es el mismo bin o
hijos (descendientes) de ese bin, si se usa el campo Clase de ligadura.
Agrupando por datos opcionales:
- las operaciones ligadas tienen la
misma Clase de agrupación (en general, espacio).
- Sería incoherente que
la lista de bins a los que se aplican varias operaciones ligadas, o bien los
bins relacionados por la Clase de ligadura, no fueran los mismos.
- la
frecuencia de programación de todas las operaciones ligadas entre sí, tienen
que tener las mimas unidades (Días-Semanas o bien Meses-Años). No es lógico
hacer querer coincidir en el tiempo una operación que se realiza
semanalmente los L y X, con una que se realiza el día 1 de cada mes: no van
a coincidir.
Aplicado al ejemplo fotovoltaico.ing, se han creado
tantas operaciones para estructuras, inversores y módulos (componentes),
como familias distintas hay para aplicarlas (seguidores M1, seguidores M2
estructuras fijas…)
JEFE DE MANTENIMIENTO: CAMBIAR PROGRAMACIÓN
Si
hay que desplazar una serie de tareas, recurrimos al panel de la
programación en el espacio, que permite (en las tareas NO ligadas a otras),
cambiar la fecha de programación de todas las tareas de un día, en un
espacio, para la operación actual.
Con una selección de líneas,
podemos cambiar las tareas de varios espacios, también para la operación
actual.
CRITERIOS GENERALES A RECORDAR
- No existe como
concepto de BD
la entidad de información 'Orden de trabajo'. Para cada Tarea (que es el
trabajo de cada operación sobre cada bin al que se aplica), hay en cada
momento una lista de tareas relacionadas por unos cuantos criterios, ese
podría ser el trabajo diario.
- Las Fechas de programación de las tareas se mantienen de forma
independiente a cuándo se cierren. Por ejemplo, una semanal que se realiza
los lunes, se ha retrasado, y se ejecuta y cierra el miércoles. La siguiente
ejecución se crea con fecha programada el siguiente lunes, NO 7 días después
de haber cerrado la anterior.
- La programación
ignora los festivos de cualquier tipo como anomalías similares a si un grupo
de trabajo no se presenta a trabajar por enfermedad, avería de vehículo...
El trabajo pendiente se hace cuando se puede y también se puede adelantar si
conviene. Las únicas pausas estándar son sábado y domingo, a menos que se
programe todos los días (T).
Profundizando en el preventivo
Para comprender esta sección, debes conocer los conceptos, terminología y uso del sistema de mantenimiento trabajando con tareas, si no es así, ve primero al tema Preparar datos iniciales.
En la gestión del mantenimiento, se distinguen varias fases:
1.
Creación del inventario: bins agrupados por espacios y familias
2.
Creación de un cuadro de operaciones para los bins
3. Generación de tareas
desde las operaciones,
una para cada uno de los bienes de inventario
4. Modificación de las
fechas de tareas para distribuirlas según los espacios y carga de trabajo
5. Progresar en la realización de tareas agrupadas como nos interese para
ejecutar órdenes de trabajo
6. Modificar la planificación cuando sea
necesario, con el proyecto
ya en producción
Condiciones de funcionamiento para creación de tareas
Para la creación de tareas a partir de un inventario de Bins, organizados por una jerarquía de espacios y agrupación por familias o gamas de mantenimiento (clases en Ingrid), se requiere crear un cuadro de operaciones, que serán las acciones o trabajos a realizar. Cada una necesita la siguiente información:
· Conceptos a los que se aplica: mediante búsqueda de conceptos
en lenguaje mongoDb o con la forma simplificada de Ingrid
· Programación en el
tiempo: periodo, repeticiones, frecuencia...
· Fecha de inicio de
programación: por defecto se crean iniciando en la fecha actual, luego
podemos desplazar las primeras tareas a la fecha real en la que las queramos
poner en marcha.
· Habitualmente un desglose en Medidas (al menos una
para indicar si está realizada/no realizada). Se relacionan en las operaciones.
Ejemplo práctico:
Base de ejemplo:
demo-fotovoltaico.
Supongamos un inventario de componentes de equipamiento fotovoltaico que se
agrupan de la siguiente forma: Región > Planta fotovoltaica > Sección > Zona > Seguidor >
Componente (de clase Inversor, Módulo, Estructura...), en la que el color
rojo representa jerarquía de espacios, y la amarilla, de bins, todos
relacionados mediante campos como esppla.espreg > apunta a regiones, espsec.esppla > apunta a plantas, etc.
A la vez, los componentes se
agrupan en Clases: Seguidores, Inversores tipo 1, Inversores tipo2, Estructuras,
Módulos... según el tipo de mantenimiento que vayan a requerir, y que serán
mantenidas por una o más operaciones.

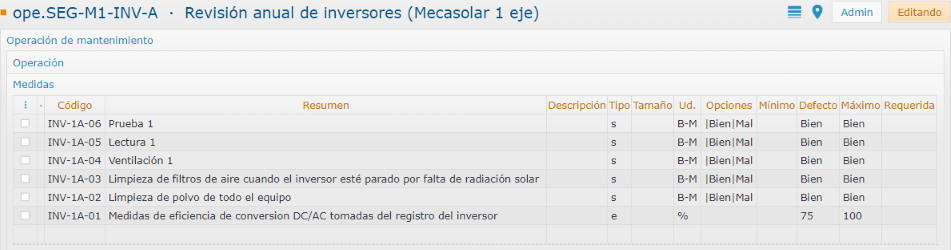

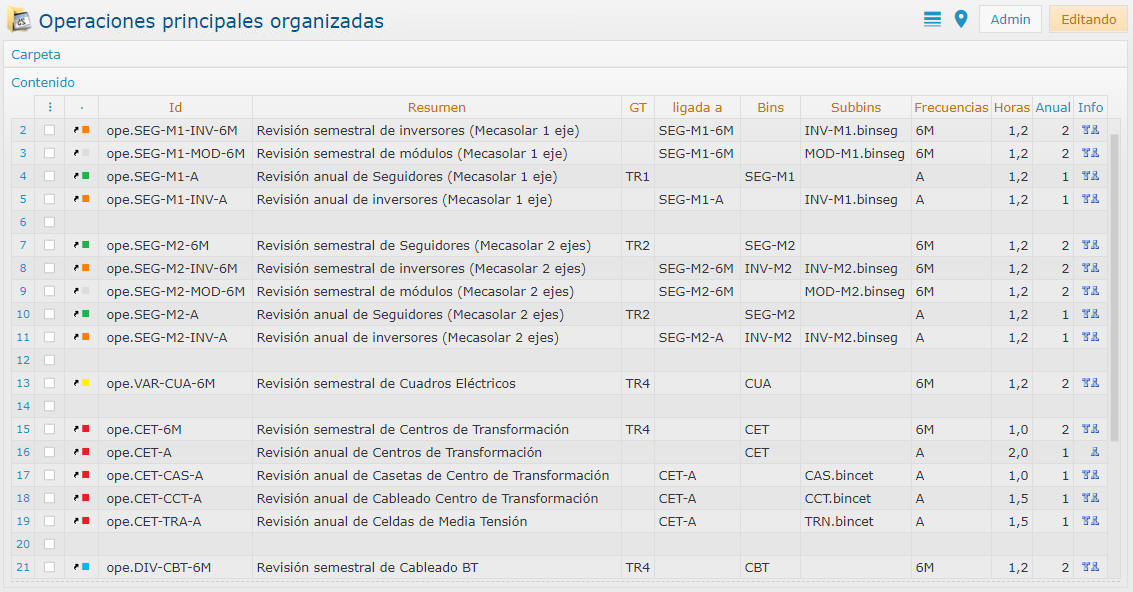

Creamos un cuadro de operaciones en
el que una vez rellenos todos los datos de cada una, tendrá el siguiente
aspecto:
Los datos indispensables ya se ha indicado que son la Programación en el tiempo (en este, en
meses y años para semestrales y anuales, porque la división en el espacio la
queremos hacer mensual, y una de las premisas es que deben tener la misma
unidad de tiempo (días-semanas o meses-años):
- todas las operaciones
ligadas (y su principal)
- la programación en el tiempo y en el espacio
de cada una

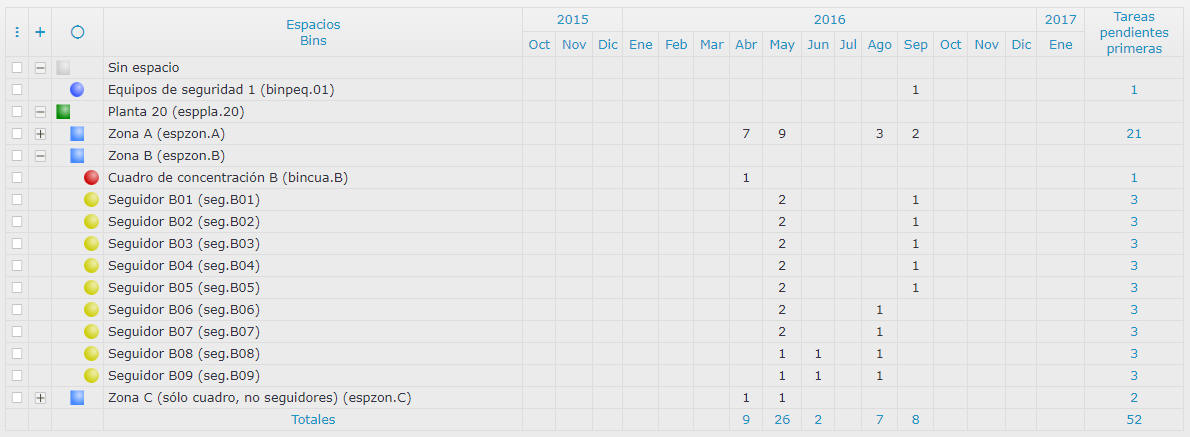

El administrador, entrando en una operación cualquiera y pulsando el botón Chequea tareas TODAS (no sólo de la actual), creará la primera tarea a realizar sobre cada objeto, todas en la misma fecha inicial por operación.
Este sería parte del cuadrante mensual de las tareas de todos los espacios, las zonas con las tareas semestrales estarían todas en la fecha de inicio (por ejemplo 1/1/19), y las siguientes ejecuciones en el año serían el 1/7/19 y 1/1/20. Las tareas anuales para cada seguidor en cada zona estaría también creadas el 1/1/19 pero la siguiente (que se puede ver en el planning del calendario, pero no está creada en BD) sería el 1/1/20 para que coincida con la semestral.
Modificación de tareas para distribuirlas según los espacios
Los demás datos del cuadro de operaciones sólo van a influir en la Fecha programada de cada Tarea, para ayudarnos a distribuirlas en el tiempo y el espacio y agruparlas para realizar juntas el mismo día las que deseemos. Intentamos obtener algo como:

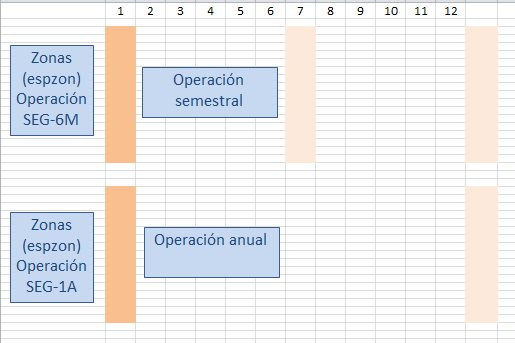

Es decir, poner las tareas de decenas de
seguidores de una zona en enero para que un grupo trabaje diariamente de
lunes a viernes, y siga por cada zona durante todas las semanas de enero,
luego sigan en febrero, etc. Además ligar las tareas anuales y otras que se
hagan a la vez para que coincidan en fecha en el mismo sitio.
Para

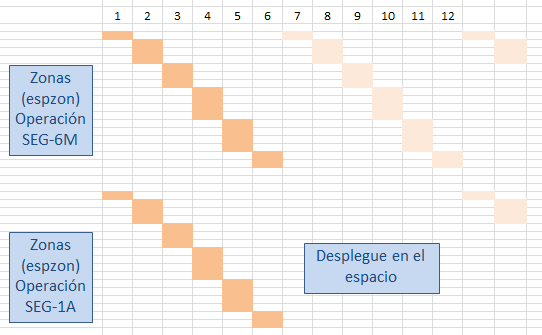

desplegar diariamente todas las tareas de una operación, ponemos en ellas:
- la Programación en el espacio, 'D' significa Diaria, se realiza 5 días por
semana L-V.
- En Operación ligada, tomamos una que sea la de mayor
frecuencia (en este ejemplo, semestral = 26 semanas = 26S), y ponemos esta
en todas las que se realizan dependientes de ella.
- En Clase de grupo
hemos puesto espzon (Zonas), para que cada orden diaria agrupe todos los
seguidores de una zona en vez de una orden por seguidor. En la primera
operación SEG-M2-6M podemos ver que de los 168 bins seguidor (168 tareas en
campo calculado Nº de conceptos), se ha agrupado el trabajo en 24 órdenes
(campo calculado Nº de grupos).
- En Clase de ligadura, hemos puesto
binseg (Seguidores), lo que indica un nivel más de agrupación, para hacer en
al misma fecha también las tareas contra los componentes de los seguidores
agrupados. Esta nivel sólo se utilizará con bines complejos.
Modificar la programación (fechas de las tareas pendientes) utilizando más recursos
Si en vez de un grupo de trabajo, tenemos dos que pueden realizar las mismas
tareas, tenemos dos posibilidades:

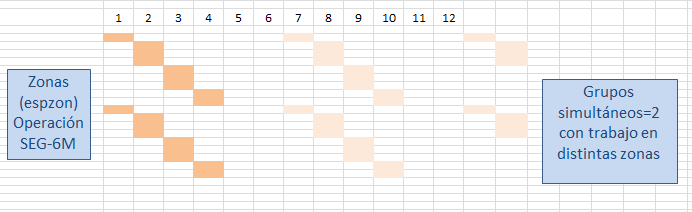

1. Repartir la mitad de tareas por
zonas para que trabajen simultáneamente en distintos sitios (por ejemplo dos
plantas):
¿Cómo hacer este cambio? Fijándonos ahora sólo en las tareas de la operación semestral, en Operación > Programación en el espacio > Panel superior, tenemos todos los grupos por espacios y seleccionando una línea, en el panel inferior, en pestaña Tareas del grupo actual, todas las tareas ligadas. Si cambiamos la Fecha programada en una zona, la cambiamos en todas las tareas de todos los seguidores de la zona, y en todas las ligadas a esas tareas, pero desplazando el mismo número de días: si atraso las semestrales 4 semanas, las anuales cambian su fecha a 4 semanas tras la que tenían.
Si multi-seleccionamos todas las zonas de una planta en orden, se programarán a partir de la fecha de la primera.
IMPORTANTE: Después de poner el dato, hay que re-programar las fechas (no es interactivo) pulsando Operación> Programación en el espacio> Programación en el espacio>Procesa (operación actual o todas). Antes se puede probar.

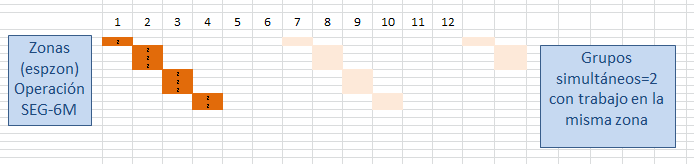

2. Poner a trabajar en las órdenes diarias a los dos grupos (si puede hacerse), con lo que cada tarea durará la mitad pero con el doble de consumo de horas de mano de obra en cada una:
Esto se hace poniendo en las operaciones en Nº de grupos simultáneos = 2, y se modifican las fechas de tareas de forma que las tareas de la zona 1 se harán el 2/1/12 (lunes), y las de la zona 2 también, las de la zona 3 el 3/1/12, etc.
Especificar duraciones para las operaciones, por cada ejecución sobre cada bin
Esta es una parte a veces difícil de completar, pero importantísima para afinar la programación una vez desplegada. En los informes de planificación por familias y espacios (Menú > Procedimientos > Mantenimiento > Listados [...] y Análisis [...], se ofrecen datos acumulados en cada periodo de tiempo para las operaciones que tengan la duración en horas por cada ejecución sobre un bin.
Se da el caso de tareas de revisión de ascensores que duran hasta días, y otras de extintores que pueden llevar 5 minutos. Si sólo tenemos el nº de tareas a realizar no podremos equilibrar y distribuir bien las cargas de trabajo.
Pasos habituales en producción de un proyecto con gestión de mantenimiento
1. Incorporar nuevo inventario y planificar su mantenimiento con el de su zona y familia.
Tras dar de alta los bins (por
ejemplo un nuevo seguidor, con su zona como Ascendiente, y los bins
inversores, estructura y módulos como Descendientes, y asignar cada uno a su
familia, sólo hay que pulsar Operación > Operación > Programación en el tiempo >
Procesa, monta todas las tareas.
Se montaran todas las tareas ligadas a
partir de la Fecha inicial de programación de cada operación (teniendo en
cuenta la opción de Crear la primera en la fecha inicial).
2. Quitar inventario de la programación de algunas operaciones
Como hay que guardar el histórico de mantenimiento de las tareas ya realizadas, en los bins a apartar, se cambia el campo Familia, por una o varias familias paralelas a las de mantenimiento, para elementos que NO hay que mantener en el futuro. Simplemente con esto y tras chequear desde operaciones, con el Procesa de Programación en el tiempo, se eliminan las tareas pendientes sobre inventario desprogramado.
3. Desprogramar operaciones que en adelante no se van a realizar
Quitar de la operación el dato fecha de inicio o la búsqueda de Conceptos a los que se aplica (al no tener conceptos sobre los que actuar, chequeando Operaciones se eliminan las tareas pendientes).
4. Retrasar la ejecución de órdenes de trabajo sobre un Espacio
Las fechas de las decenas de tareas que pueden existir sobre los seguidores y bins componentes de esos seguidores para varias operaciones en una Zona, por ejemplo, se pueden modificar siempre una a una
5. Corregir duración (consumos previstos) de las operaciones
Al cambiar el campo Duración de una o varias operaciones, simplemente los informes de planificación acumulan el producto de duración por nº de bins en cada fecha, dándonos los totales. El cambio sólo afecta a estas cifras que nos dan idea de la carga de tareas en horas y no sólo por unidades.
En el ejemplo utilizado para este informe, si se observan los datos del cuadro de operaciones, tenemos un coste para los seguidores M2 (con todos sus componentes) de 10,5h. y para los M1 de 6,5h. Pero observando el nº de bins de la familia de inversores INV-M2, vemos que hay 3 por cada seguidor. Esto unido a que sus inspecciones duran más, justifica el dato de que:
Aunque hay 4 seguidores M2 y 11 seguidores M1 (dato que se ve en el nº de bins por línea de operación), en enero de 2013, hay 136 horas de carga y en febrero 104 h. a pesar de ser casi el triple de seguidores.
Documentación para administradores
Las condiciones de funcionamiento de cada campo de las Operaciones y Tareas, son las siguientes:
Dato | Operación principal | Operación ligada | Tarea inicial (A) | Tarea siguiente (B) |
Identificador del concepto | ope.ide | ope.ide2 | tar.opei= ope.ide que la ha creado | Se copia de la anterior (A) |
Conceptos a los que se aplica | ope.clabin | (mismo de la principal, no puede definir otro) | tar.coni, cada concepto de la familia Además: con.padi=tar.coni de la tarea abierta en cada momento |
Se copia de la anterior (A) |
Grupo de trabajo | ope.trai | Igual que principal | tar.trai, se copia de operación | Se copia de la anterior (A) |
Agrupación por espacio | ope.tipi=clase de concepto por el que agrupar. Calcula ope.grun, el nº de grupos por espacio | ope.tipi TIENE que coincidir con la de su principal | tar.grui, concepto por el que se agrupa (o su ascendiente si es ligada) | |
Operación ligada a | ope.ope= 0 | ope.ope= 0 ope.ope= ope.ide de principal | tra.opei2= ope.ope> ope.ide, operación principal ligada a la operación de la tarea. Si no tiene, es principal | Se copia de la anterior (A) |
Programación en tiempo | ope.protie, calcula ope.protiecan | ene que coincidir con todas las programaciones de la principal o parte de ellas (obligatorio) | ||
Programación en el espacio | ope.esp | tiene que coincidir con todas las programaciones de la principal o parte de ellas (obligatorio) | tra.fecpro se calcula con ope.proesp de su operación y es editable |
La siguiente se calcula con ope.protie de su operación y es editable |
Primera fecha | ope.fecini | tiene que coincidir con todas las programaciones de la principal o parte de ellas (obligatorio) | ||
Trabajo a realizar | ope.texare | ope.texare | con.tex se copia de su ope.texare (no editable) | con.tex se copia de su ope.texare (no editable) |
Trabajo realizado | no tiene, en con.tex se guardan observaciones | no tiene, en con.tex se guardan observaciones | tar.texrea descripción en el parte | tar.texrea descripción en el parte |
Preguntas frecuentes
En los datos de
distribución en el espacio de una tarea, tengo la 3ª o 4ª ejecución de la
misma y no aparece en el panel inferior la fecha de programación (ni cierre)
de la anterior.
Como el filtro de relación entre tareas
anteriores/siguientes se hace sólo por fechas, significa que en alguna
operación de re-programación hemos puesto una fecha programada errónea. Por
ejemplo, la ejecución 7 anterior a la 6, que ya está cerrada. Entonces la
tarea 6 aparece como posterior a la 7.
En el calendario tengo 10
operaciones sobre 100 bins cada una, en total 1000 tareas pendientes
abiertas en todo momento, ¿porqué en informes de planificación me aparecen
3.000 tareas en los próximos 12 meses?
El cuadro de planificación incluye
todas las repeticiones de una operación sin límite de tiempo. La cantidad
total (en unidades y horas) es del periodo visible (14 días, 13 semanas o 12
meses) y se ven todas las repeticiones: la primera abierta pendiente en
color azul y en color negro las repeticiones futuras..
¿Cómo doy de
baja un bin que ya tiene una tarea programada y algunas realizadas?¿y si
forma parte de una ruta?
Se cambia la familia del bin a una clase
'baja' (podemos organizar las bajas en varias) y chequeamos la operación.
Con esto se elimina la última tarea abierta pendiente y mantiene el
histórico.
Si forma parte de una ruta, hay que quitar la relación entre
el objeto ruta y el bin. Los partes ya cerrados se mantienen porque son
medidas guardadas en cada tarea, y sus valores se definen accediendo a las medidas de su operación y se tiene el identificador que se usó; que el sistema ha cambiado a baja._cla_._cod_
¿Puede haber menos tareas abiertas
que bins?
Sí, todos los bins de una ruta son una sola tarea. Otro
caso es que todos los bins
desprogramados (no incluidos en la selección de conceptos de alguna
operación preventiva) no tienen tarea pendiente.
